Junta de Usuarios Jequetepeque No Garantiza Operatividad de la Infraestructura Hidráulica Mayor

¿Qué demuestra el Pejeza ante el Midagri y ante la ANA?


Según lo que está consignado con precisión en el INFORME Nº 0165-2025-MIDAGRI-PEJEZA-DE/UOM del 19 de junio de 2025, la Junta de Usuarios Jequetepeque no es la que garantiza la Operatividad de la principal Infraestructura Hidráulica Mayor, porque:

El mantenimiento preventivo y correctivo en las estructuras hidráulicas sumergidas de la presa Gallito Ciego, las ejecuta el Proyecto Especial Jequetepeque - Zaña (Pejeza) cada año antes del inicio de cada Campaña Agrícola, previa programación consensuada para el corte del servicio de suministro de agua a todos los usuarios multisectoriales aguas abajo del reservorio.

Asimismo, el Pejeza realizó el cambio de la reja móvil de la captación de servicio de la Presa Gallito Ciego que consistió en el desmontaje de la reja que presentaba desgaste por impactos de troncos y piedras, y el montaje de la reja móvil de reposición disponible en la casa de máquinas de la presa.

Además, el Pejeza ejecuta la Descolmatación de sedimentos en la zona de embalse y captación de servicio de la Bocatoma Talambo Zaña. Por otro lado, en el canal Talambo Zaña que tiene una longitud de 31.315 km y que en su recorrido presenta ocho (08) tramos vulnerables; dicho canal fue afectado severamente por el Ciclón Yaku dejando el canal sedimentado y tramos con rotura de paños de su sección hidráulica en aproximadamente 2.0 kilómetros que fueron reparados íntegramente por el Pejeza.

El Pejeza ejecuta la Descolmatación de la zona de embalse y captación de servicio de la Bocatoma Jequetepeque, reparó 17 paños de concreto del Canal de Derivación Jequetepeque; y realizó el Cambio del eje del mecanismo de izaje de la compuerta radial en la Bocatoma Jequetepeque.

El Pejeza también realiza: el mantenimiento correctivo de 1.2 Km del camino de servicio de acceso a la Presa Gallito Ciego; el mantenimiento del Dren Colector I-I en el Sector Pacanga – Santa Rosa; el mantenimiento con maquinaria pesada de Captaciones Directas del río Jequetepeque, y del Repartidor Guadalupe – Chafán y Mini Central Gallito Ciego.

Finalmente, la Póliza de Seguro de Obras Civiles Terminadas de S/3 millones 826 mil 502.77 es asumida con recursos propios del Pejeza, y tiene vigencia hasta el 19 de enero de 2026; y con esta póliza se tiene bajo cobertura a la infraestructura hidráulica mayor ante cualquier siniestro

Legalmente ¿Quién es el actual Operador de la Infraestructura Hidráulica Mayor?

En el 2017, con Resolución Jefatural N° 045-2017-ANA, se otorgó al Pejeza el Título Habilitante de Operador de la Infraestructura del Sector Hidráulico Mayor Jequetepeque. Con la Resolución Jefatural N° 0094-2022-ANA se ratificó dicho otorgamiento al Pejeza; y en marzo 2025 con Resolución Jefatural N° 0055-2025-ANA, se confirmó por tercera vez, que el Pejeza continúa hasta la fecha siendo legalmente el Operador de la Infraestructura Hidráulica Mayor.

Entonces ¿qué infraestructura hidráulica mayor opera la Junta de Usuarios?

La Junta de Usuarios Jequetepeque opera ilegalmente solo algunas de las obras conexas del Proyecto Especial Jequetepeque Zaña, así como las Obras de Mejoramiento de Riego y Drenaje, y la infraestructura hidráulica complementaria construida por el Pejeza. La Junta de Usuarios no ejecuta el Desarrollo de ninguna obra de Infraestructura Hidráulica Mayor que se requiera en el Sistema Hidráulico.

La Operación, Mantenimiento y Desarrollo de las Estructuras Principales del Sector Hidráulico Mayor Jequetepeque están a cargo del Pejeza; y el servicio que se brinda con dicha infraestructura, el Pejeza lo financia con recursos propios, y con las TUIHMA que pagan los usuarios agroindustriales como Agrícola Cerro Prieto SA, Sociedad Agrícola Moche Norte SA, San Miguel Fruits Perú S.A., usuarios Agroindustriales del Bloque Áreas Nuevas y Statkraft Perú SA.

Cabe preguntarse, con la operación ilegal de esa pequeña parte de la infraestructura hidráulica mayor construida por el PEJEZA

¿Qué ha generado la Junta de Usuarios Jequetepeque?

Según el INFORME  166-2025-MIDAGRI-PEJEZA-DE/UOM de junio 2025, la Junta de Usuarios Jequetepeque:

a) Permitió el posicionamiento de 3,000 ha por invasores en las áreas adyacentes del Canal Talambo, con instalación de 409 bombas en ambas márgenes del Canal.

b) Apoya a los informales del Canal Talambo que sustraen con bombeo, un caudal diario de 1.2 m3/s, con un volumen de agua anual de 37.84 Hm3; lo que equivale a  3 millones 200 mil soles ¿Quién cobra y por qué esa plata no entra en los Balances?

c) A fines del año 2018 y meses de enero y febrero 2019, la Junta de Usuarios Jequetepeque no atendió con agua a Agrícola Cerro Prieto dando lugar a la pérdida de 200 ha de espárrago. La empresa agroindustrial - en base a sus derechos de uso de agua derivados del CONTRATO LEY, ganó la DEMANDA ARBITRAL por 3’800,000 dólares al Estado.

d) Severo daño físico al Canal de Derivación Talambo por la instalación de las 409 motobombas y casetas de bombeo en la berma de la margen derecha del canal, provocando socavaciones, roturas de losas y contaminación del agua por vertimientos de aceites y lubricantes de dichas bombas en las aguas conducidas por el referido canal.

e) Deterioro de la infraestructura física de los canales revestidos laterales de la margen izquierda del canal de Derivación Talambo (Lateral revestido TP 2’) en los cuales existen roturas de losas del talud del canal para instalación de puntos de bombeo de uso ilegal.

¿Y sobre la deuda total por tarifa TUIHMA  que tiene la Junta de Usuarios Jequetepeque al Pejeza?

Según el INFORME TÉCNICO N° 001-2025-MIDAGRI-PEJEZA-DE/UOM de abril de 2025: Desde enero de 2017 hasta el 31 de marzo de 2025 la Junta de Usuarios Jequetepeque le tiene una deuda al PEJEZA de 40 millones 226 mil 045.58 de soles por las tarifas TUIHMA NO TRANSFERIDAS.

Según dicho informe, de la deuda total  generada, la actual gestión de la Junta de Usuarios Jequetepeque, actuando sin contar con un convenio legal y vigente con el Pejeza, ejerciendo ilícitamente como Operadores de una parte de la Infraestructura Hidráulica Mayor construida por el Pejeza, sin contar con Título Habilitante que haya sido otorgado por la AAA Jequetepeque Zarumilla; y sin tener autorización del Midagri, ni de la ANA para gastar a su antojo las TUIHMA, han logrado generar durante su gestión una deuda al Pejeza de S/28 millones 574 mil 509,08 de soles desde enero de 2021 al 31 de marzo de 2025 con el resultado de que el Pejeza denunció penalmente a la presidente de la Junta por presunta apropiación ilícita.

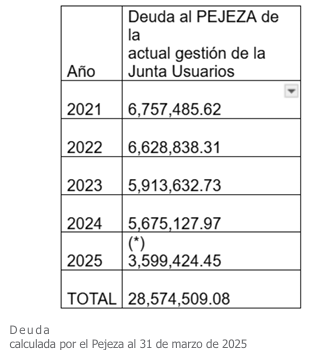

Deuda calculada por el Pejeza al 31 de marzo de 2025

Sobre la carpeta fiscal: 1688-2022 de Fiscalía Provincial Mixta Corporativa Pacasmayo, la presidente de la Junta de Usuarios Jequetepeque reconoció la deuda capital por las TUIHMA no transferidas al Pejeza hasta el año 2022, y sin negar la existencia de la deuda de 10´474,707.72 (hasta el 2022), se comprometió que pagaría dicha deuda en forma fraccionada ¿y cómo lo hará?

Finalmente, y según las valorizaciones que presenta la Junta de Usuarios Jequetepeque al Pejeza sobre la Operación y Mantenimiento Infraestructura Hidráulica Mayor Riego y Drenaje Valle Jequetepeque, se verifica que con las TUIHMA se hace un despilfarro porque vienen pagando: Planillas por Reuniones de Consejo Directivo, recibos de celulares personales de trabajadores de confianza y de comunicadores sociales, por publicidad, costas procesales por beneficios sociales, por difusión en radios, televisión y en redes sociales; etc.

Además, no es razonable de que no exhiban el libro inventario actualizado de los bienes patrimoniales comprados con las TUIHMA; y tampoco quieran mostrar los estados financieros de las TUIHMA aprobados por la Asamblea General de Junta de Usuarios de los dineros cobrados y gastados ilegalmente (del 2021 al 2025).


Voz de

Benjamín del Valle
